Intervento avviato nei pressi di via Francia a Spoltore

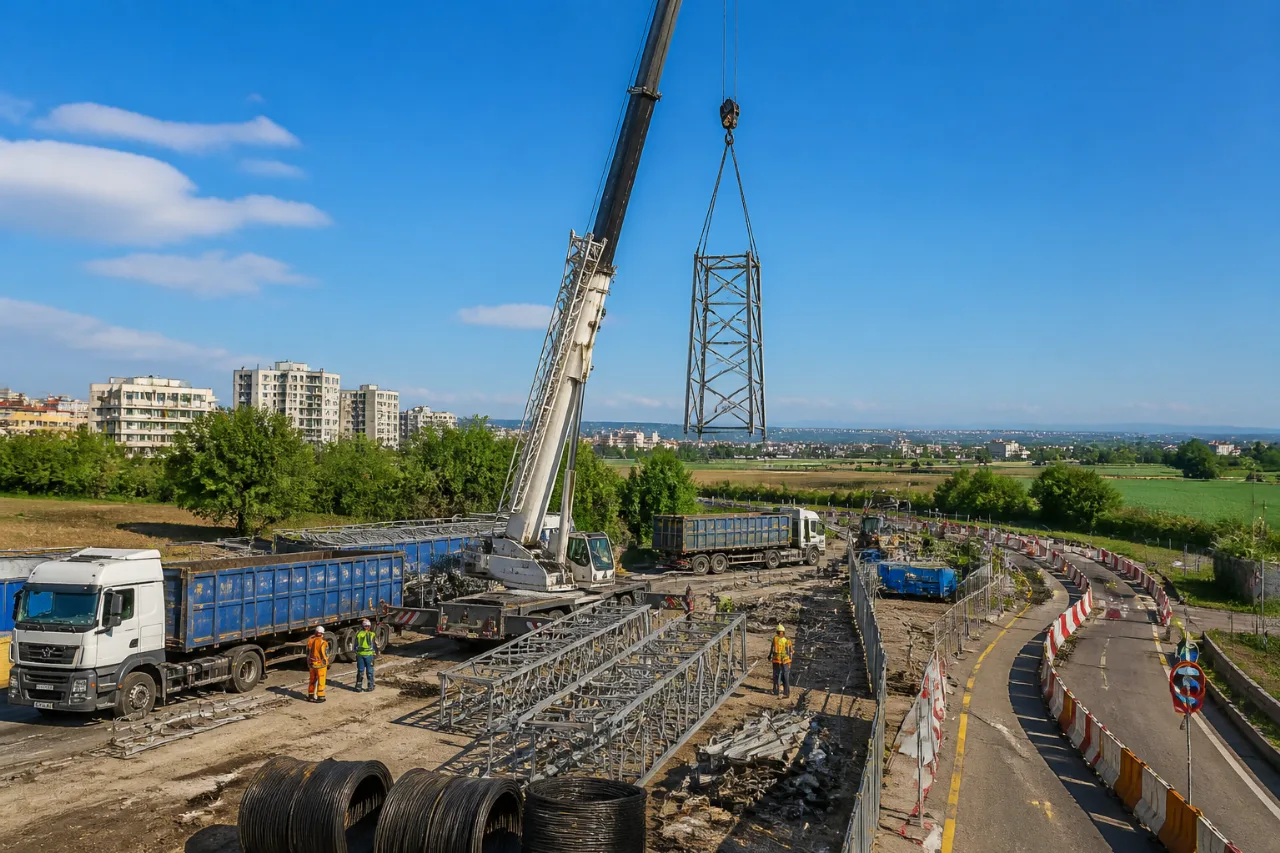

Sono iniziate nei giorni scorsi le operazioni di rimozione di parte dell'elettrodotto che collega la Marrucina a Montesilvano. I lavori, promossi da Terna, sono partiti con la demolizione di un traliccio ubicato vicino a via Francia a Spoltore e riguarderanno un tratto di linea aerea lungo circa 10 km, interessando i comuni di Pescara, Montesilvano, Città Sant'Angelo e Spoltore.
Obiettivi del piano e tempistiche
L'intervento fa parte di un piano più ampio di ammodernamento e razionalizzazione della rete elettrica tra le province di Teramo e Pescara. È prevista la dismissione di 28 sostegni nell'area e la realizzazione di nuovi collegamenti interrati in cavo a 150 kV tra le cabine primarie di San Donato, Marrucina, Santa Filomena e Montesilvano. Per l'intera fase di rimozione Terna indica una durata stimata di circa quattro settimane.
"Marrucina-Montesilvano"
Restituzione del territorio e riciclo dei materiali
Al termine delle operazioni, la rimozione delle infrastrutture consentirà di liberare quasi 40 ettari di territorio, una superficie comparabile a circa 57 campi da calcio. Il piano prevede inoltre il recupero di materiali: circa 200 tonnellate di acciaio e 40 tonnellate tra conduttori e corde di guardia saranno avviate al riciclo attraverso operatori specializzati.
Interventi concomitanti e misure alla circolazione
Nelle settimane precedenti sono proseguite anche le demolizioni su un altro segmento, la linea aerea tra San Donato e il Cementificio Sacci, lunga circa 2 km, con la rimozione di 14 sostegni nel territorio comunale di Pescara. Per tutta la durata dei cantieri Terna ha previsto misure temporanee di regolazione della viabilità, concordate con le amministrazioni locali e la prefettura, per garantire la sicurezza dei cantieri e ridurre i disagi al traffico.
Impatto sul sistema elettrico e sul territorio
Il programma punta a incrementare la sicurezza e l'efficienza della rete elettrica locale, con un duplice effetto: da una parte l'installazione di collegamenti interrati moderni e l'adeguamento delle strutture esistenti; dall'altra la progressiva dismissione delle linee ritenute obsolete. Sul piano pratico per i cittadini la rimozione dei tralicci potrà ridurre l'ingombro visivo e liberare superfici attualmente occupate, mentre eventuali interventi di cantiere potrebbero comportare limitazioni temporanee alla circolazione nelle aree interessate.
- Comuni coinvolti: Pescara, Montesilvano, Città Sant'Angelo, Spoltore
- Estensione lavori: circa 10 km di linea aerea
- Sostegni da rimuovere: 28
- Materiali recuperati previsti: 200 t di acciaio, 40 t di conduttori e corde
- Durata stimata: circa quattro settimane
| Elemento | Quantità |
|---|---|
| Tralicci da smantellare | 28 |
| Lunghezza del tratto | ~10 km |
| Superficie restituita | ~40 ettari |
| Acciaio recuperato | ~200 tonnellate |
| Conduttori/corde | ~40 tonnellate |
Le amministrazioni comunali interessate e Terna hanno confermato l'intento di coordinare gli interventi per minimizzare i disagi e massimizzare il recupero ambientale e materiale. Per i residenti nelle aree prossime alle demolizioni è opportuno seguire gli aggiornamenti istituzionali sui provvedimenti alla viabilità e le indicazioni sulla sicurezza durante le fasi operative.
