Roszatom: gyorsuló ütem és ütemtervhez ragaszkodás
A Roszatom vezérigazgatója, Alekszej Lihacsov csütörtöki nyilatkozata szerint a Paks II. Atomerőmű-beruházás építési munkái felgyorsultak, és a vállalat a magyar megrendelővel egyeztetett tervet követi. A közlemény részletezi az 5-ös és 6-os blokk építési állását, a gyártási előrehaladást és a logisztikai eseményeket.
Mit mondanak a számok?

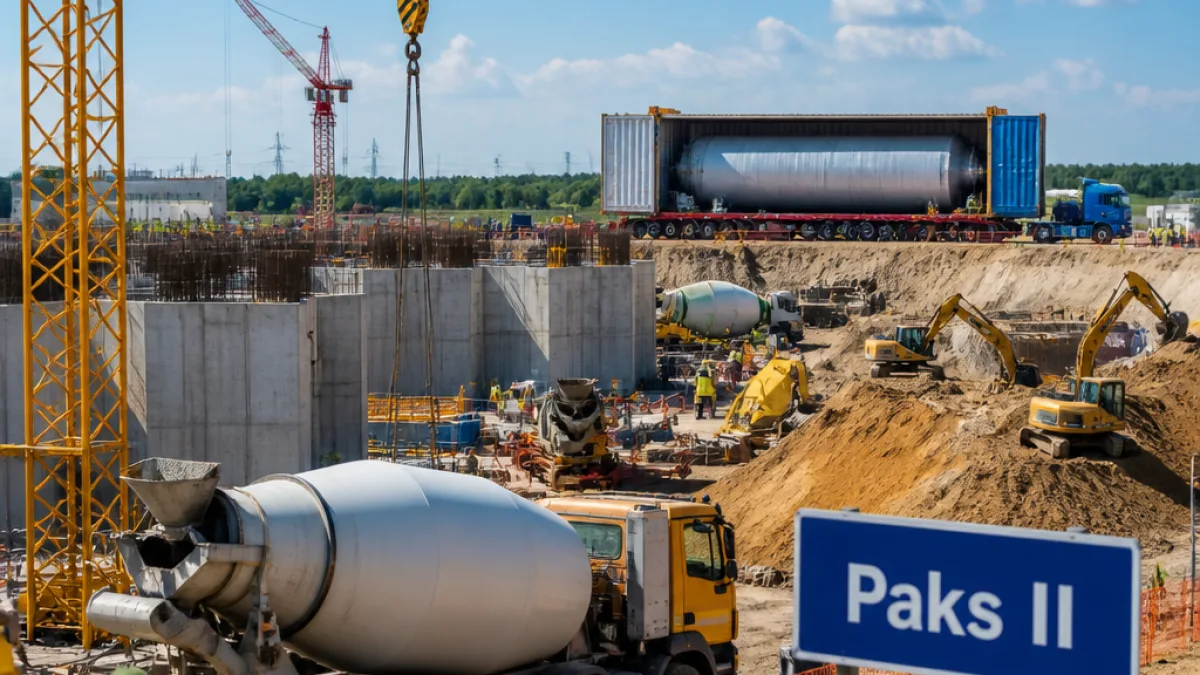

A Roszatom közlése alapján az 5-ös blokk reaktorépületének alapozása jelenleg 80%-ban kész. A munkákhoz eddig több mint 18 000 köbméter betont dolgoztak be az alaptestbe; a vállalat érzékelteti a nagyságrendet azzal, hogy ez hozzávetőleg hét olimpiai úszómedence térfogatának felel meg. Az alapozás befejezését még a tél beállta előtt tervezik.
- 5-ös blokk: az alapozás 80%-os, több mint 18 000 m3 beton beépítve; befejezés a tél előtt.
- 6-os blokk: jelenleg földmunkák zajlanak a reaktorépület munkagödrének kialakításához; az év végéig megkezdik az első betonozás előkészítését.
- Gyártás, berendezések: a 730 tonnás zónaolvadék-csapdát 2024. augusztus 1-jén leszállították; a reaktortartályok részegységei elkészültek, összeszerelésük hamarosan indul.
„Az alapozás 80%-ban már elkészült és eddig több mint 18 000 köbméter betont dolgoztak be az alaptestbe.”
Gyártás és nemzetközi beszállítók
A Roszatom közlése szerint a bővítés gépészeti és berendezési elemeinek gyártása intenzíven zajlik. Az új atomerőmű első nagyméretű berendezését, a 730 tonnás zónaolvadék-csapdát már 2024. augusztus 1-jén leszállították a helyszínre. A reaktorokhoz tartozó részegységek gyártása mindkét blokk esetében folyamatban van, és az 5-ös blokknál a reaktortartály részegységei elkészültek, így a közeljövőben megkezdik az összeszerelést.
A közlemény kitér arra is, hogy a francia Alstom szállítja a turbinákat és a kapcsolódó berendezéseket; a turbinagyártás 2025. áprilisában kezdődött a franciaországi Belfort-ban.
Munkaerő és logisztika
A Roszatom szerint jelenleg mintegy 500 ember dolgozik a paksi bővítésen. A vállalat említi, hogy a beruházás nemzetközi jellegű: az orosz és magyar vállalatokon túl több ország cégei is részt vesznek a projektben.
| Elem | Állás |
|---|---|
| 5-ös blokk alapozás | 80% kész, >18 000 m3 beton |
| 6-os blokk | földmunkák, év vége előtt betonozás előkészítése |
| Berendezések | 730 t zónaolvadék-csapda leszállítva; reaktortartályrészek elkészültek |
| Munkaerő | kb. 500 fő |
Helyi következmények és kérdések
A Roszatom által közölt adatokból két, a paksi közösség szempontjából fontos megfontolás adódik. Egyrészt az építési munkák gyorsulása rövid távon folyamatos jelenlétet és igényeket jelent a helyi munkaerő és szolgáltatások iránt. Másrészt a gyártási és szerelési fázis előrehaladása logisztikai kihívásokat is felvet: nehéz berendezések beszállítása, szerelése és a helyszíni kooperáció mind hatással vannak a forgalomra, a helyi cégek beszállítói lehetőségeire és a környezeti ellenőrzésekre.
A Roszatom állítása, miszerint a munkák a terv szerint haladnak, fontos információ, de a helyi érintettek — vállalkozók, munkavállalók, önkormányzat — számára további részletek fontosak lehetnek az ipari és társadalmi hatások felméréséhez. Különösen a következő hónapok kritikusak: az 5-ös blokk alapozásának befejezése, a 6-os betonozás előkészítése és a reaktortartályok összeszerelésének megkezdése mind meghatározza a beruházás ütemét és a helyi igényeket.
A közleményben szereplő adatok alapot adnak a beruházás rövid távú állapotának megítéléséhez, de a további részletek — például a szerződéses ütemterv és a hazai beszállítók részvétele — ismerete szükséges ahhoz, hogy a paksi közösség pontosabban felmérje a beruházás gazdasági és társadalmi hatásait.
