Várhatóan két nap dönt a paksi turbinák működéséről
A kedd és a szerda áll a középpontban a Paksi Atomerőműnél zajló védekezésben: Magyar Péter miniszterelnök a Facebook-bejegyzésében azt írta, hogy ez a két nap lesz a legkritikusabb, mert addig további 14–15 centiméter apadás várható a Dunán. Jelenleg mindössze 9 centiméter választja el a rendszert attól a vízszinttől, amely az utolsó előtti turbina leállását jelentheti.
A kormányfő leírása szerint a védekezés több, párhuzamosan zajló műveletből áll: két, egyenként 80 méter hosszú bárka lassú elsüllyesztésével próbálják a vízszintet helyben emelni; a Ráckevei–Soroksári Duna-ág (RSD) zsilipjének megnyitásával másodpercenként 20 köbméter többletvíz juttatnak a fő Duna-ágba, ami elméletileg körülbelül 2 centiméter vízszintnyereséget hozhat Paksnál.

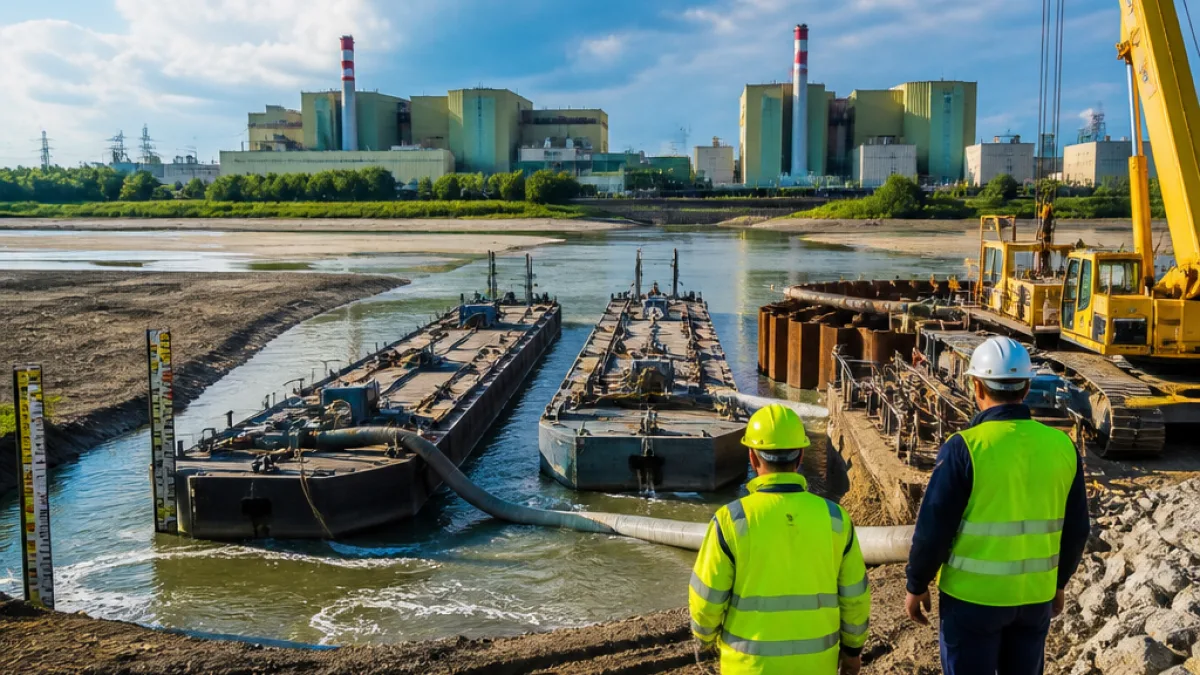

A bejegyzés szerint a bárkák elsüllyesztésének folyamata estére eléri az egy méteres süllyedési szintet, majd másnap reggeltől újraindul a hajótestek feltöltése vízzel. Ugyanakkor a konstrukcióra már most "óriási víznyomás" nehezedik: a keresztbe állított bárkákat 500 méter hosszú acélsodronyokkal rögzítik a 70 centiméter átmérőjű, 8 méter mélységbe lefúrt cölöpökhöz.
Technikai eszközök és időjárási kilátások
Magyar Péter a posztban arról is írt, hogy a fenékküszöb építése Paks és Dunaszentbenedek között rohamtempóban halad; ez az intézkedés a folyómeder viszonyainak átalakításával igyekszik helyben tartani több vizet. Emellett a miniszterelnök hangsúlyozta: csütörtöktől az osztrák vízgyűjtők területére érkező csapadék következtében a Duna vízszintje újra emelkedésnek indulhat, ami csökkentené a védekezésnél jelenleg tapasztalható nyomást.
„Emberfeletti munka folyik Paksnál az atomerőmű két működő turbinájának üzemben tartásáért.”
A bejegyzésben a miniszterelnök háláját fejezte ki annak a több száz szakembernek, akik a nagy hőség ellenére folyamatosan dolgoznak a helyszínen. A kormányzati kommunikáció szerint a védekezés több szintű: a bárkák elsüllyesztése mellett a zsilipnyitás és a fenékküszöb-építés egyaránt része annak a tervnek, amelynek célja a működő turbinák fenntartása.
Kockázatok és következmények Paks számára
A mostani intézkedések sikerét alapvetően a következő tényezők befolyásolják:
- a Duna további apadása (a kormányfő szerint 14–15 centiméter várható a következő napokban),
- a bárkák elsüllyesztésének és rögzítésének műszaki hatékonysága,
- az osztrák vízgyűjtőkön hulló csapadék időzítése és mennyisége, amely a vízszint emelkedését hozhatja Paksnál.
Ha a beavatkozások nem hozzák meg a várt eredményt, az erőműnél további turbinakikapcsolások válhatnak szükségessé, ami közvetlenül befolyásolja az ország energiatermelését és helyi ellátásbiztonságot. A kommunikáció jelenleg arra törekszik, hogy minden rendelkezésre álló műszaki megoldást és emberi erőforrást mozgósítsanak a további leállások elkerülésére.
| Intézkedés | Várt hatás |
|---|---|
| Bárkák elsüllyesztése | Helyi vízszintemelés, egy méteres süllyedési fázis estig |
| RSD zsilip megnyitása | +20 m3/s többletvíz a főágban (~2 cm nyereség Paksnál) |
| Fenékküszöb építése | Hosszabb távú vízvisszatartás Paks–Dunaszentbenedek között |
Az elkövetkező 48–72 óra tehát döntő lesz: a kormányfő által jelzett centiméterek minden lépésnél számítanak, és a helyszíni műszaki beavatkozások hatékonysága határozza meg, hogy mennyire sikerül elkerülni az újabb turbinakikapcsolásokat.
