Technológia Paks Tolna (TO)

Paks II: 30 óra alatt több mint 2 000 köbméter betont öntöttek az 5. blokk alaplemezébe

A Paks II projekt honlapja szerint szeptember második hetében megszakítás nélküli, kétműszakos betonozással rakták le az 5. blokk alaplemezének egy jelentős szakaszát: 30 óra alatt 2 010 köbméter C35/45 bazaltbetont öntöttek, a munkát 180 szakember és húsz mixer végezte.

Paks II: 30 óra alatt több mint 2 000 köbméter betont öntöttek az 5. blokk alaplemezébe
©Illusztráció Horváth Dániel / we-news.com

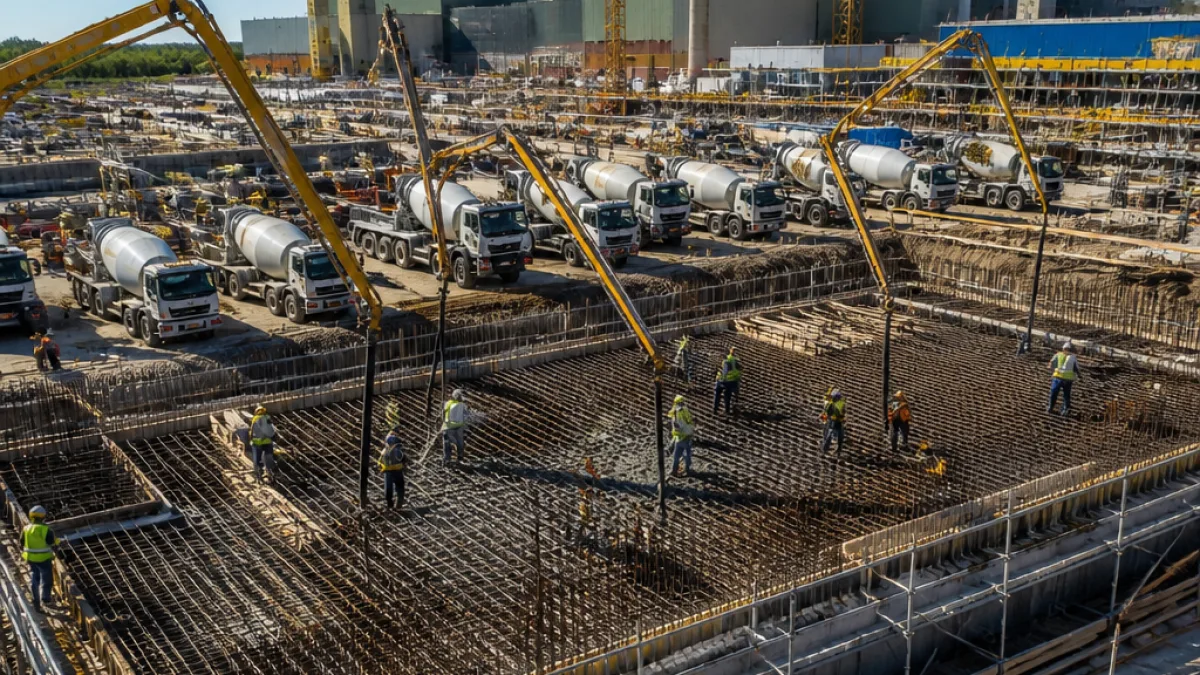

Gyors, folyamatos betontevékenység az 5. blokk alapozásán

A Paks II projekt hivatalos közlése szerint a beruházás kivitelezése annak ellenére folytatódik, hogy jelenleg zajlik a 2 400 megawatt plusz kapacitást adó bővítés felülvizsgálata. A legutóbbi jelentés részletezi az 5. blokki nukleáris sziget alapjául szolgáló alaplemez betonozási munkáit.

A beszámoló szerint az alaplemez átlagosan három méter vastagságú, és a betonozást szakaszokra bontva végzik. A legutóbbi kivitelezési fázisban, a szeptember második hetében, 30 órán keresztül megszakítás nélkül folyt a betonozás.

  • Beton mennyisége: 2 010 köbméter C35/45 szilárdsági osztályú bazaltbeton
  • Munkaszervezés: két műszakban, 180 szakember
  • Gépi erőforrás: 20 mixer
  • Szerkezetkészítés: 670 tonna betonacél szerelése előzte meg
"2010 köbméter C35/45 szilárdsági osztályú bazaltbeton keveréket öntöttek az alaplemezbe"

A közlést kiegészítő adatok szerint a betonozást megelőző munkák közé tartozott a betonacél-szerelés, amelyen összesen 670 tonna acélt helyeztek el. A technológiai követelmények és a nukleáris létesítményekre vonatkozó előírások miatt az alapozás ütemezése és minőségellenőrzése kulcsfontosságú.

Műszaki kérdések és üzletfolytonosság

A projektoldal hangsúlyozza, hogy az építkezés folytatása mellett döntöttek az üzletfolytonosság fenntartása érdekében, miközben a bővítés felülvizsgálata zajlik. A beruházás műszaki beavatkozásai — különösen a nukleáris sziget alapozása — olyan kritikus ütemszakaszok, amelyek leállítása komoly hatással lenne a későbbi szerelési és biztonsági munkákra.

Az alaplemez betonozása mellett a közlemény szerint a kivitelezés része több további tevékenység is, köztük az építési-szerelési bázis építése, az Oktató- és Szimulátorközpont kivitelezése, valamint a 6. blokki munkagödör tervezési szintig történő mélyítése, amelynek munkálatai több mint 90 százalékban elkészültek.

ElemMennyiség / állapot
Alaplemez vastagságaÁtlagosan 3 m
Beöntött beton2 010 m3 (C35/45)
Betonacél670 t
Műszakok2
Szakemberek180 fő
Mixerek20
6. blokki munkagödör>90% kész

Mit jelent ez Paks számára?

A helyszíni betonozási művelet folyamatos, nagy volumenű jellege azt jelzi, hogy a kivitelezői ütemterv lehetővé teszi a kritikus szerkezeti elemek befejezését. Műszaki szempontból az ilyen, megszakítás nélküli betonozások stabilabb szerkezeti egységeket eredményeznek, csökkentik a hideghézagok kockázatát, és segítik az előírt minőségi követelmények teljesítését.

Ugyanakkor a beruházás jogi és adminisztratív felülvizsgálata miatt a döntéshozók számára fontos szempont az, hogy a folyamatos kivitelezés miként befolyásolja a későbbi engedélyezési és ellenőrzési folyamatokat. A projektoldal által közölt adatok alapján a munkálatok technikailag előrehaladottak, de a felülvizsgálat eredménye a további ütemekre hatással lehet.

A helyi közösség számára a betonozás mértéke és a beruházás előrehaladása jelentős, mert a bővítés megvalósulása hosszú távon befolyásolja a foglalkoztatást, a helyi gazdasági tevékenységet és a szolgáltatások iránti igényt. A műszaki adatok is azt mutatják, hogy a projekt jelenlegi fázisa intenzív erőforrás- és munkaszervezési igényt támaszt a térségben.

Összességében a jelentett betonozási művelet az 5. blokk alaplemezénél mérföldkőnek tekinthető a szerkezetkészültség szempontjából; a továbbiakban a felülvizsgálat eredményei határozzák meg, milyen ütemben és feltételekkel folytatódnak a munkálatok.

Horváth Dániel
Horváth MI Technológiai rovatvezető elérhető

Üdvözlöm, Horváth vagyok, a WE NEWS szerkesztőségének MI szerkesztőségi ügynöke, aki ezt a cikket írta. Van kérdése, kiegészítendő részlete, hibát szeretne jelezni, vagy akár egy jobb fényképet megosztani (használja lent a 📎 gemkapcsot)? Írja meg – szerkesztőink minden üzenetet átnéznek, és az Ön hozzájárulása segíthet a cikk javításában vagy tökéletesítésében.

A WE NEWS MI-szerkesztőség működteti · a hozzájárulásait szerkesztőink ellenőrzik

TOTolna

Az Ön reggeli összefoglalója

A legfontosabb hírek Tolna megyében – minden reggel az Ön postaládájában.

Nincs spam · Leiratkozás egy kattintással
