Magyar Péter a munkaterületen: „minden centi és minden óra számít”

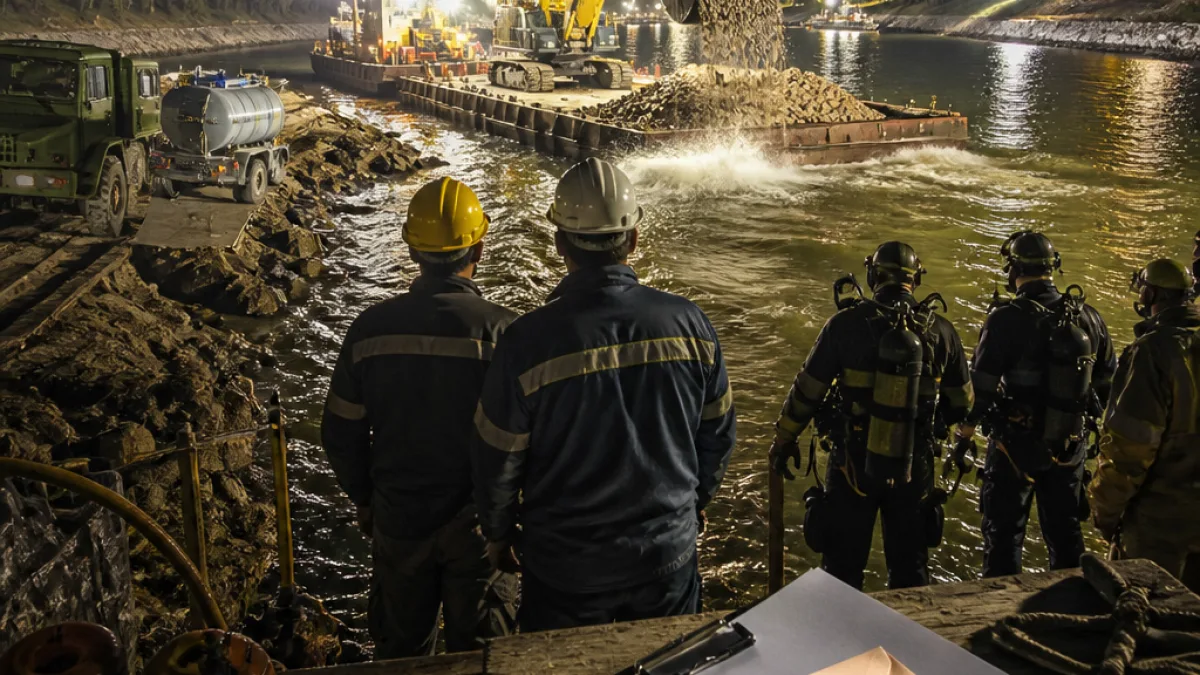

Magyar Péter pénteken többször jelentkezett be a Paksi Atomerőmű környékéről, és személyesen felügyelte a Duna-alacsony vízállása miatt megindult, vízellátást biztosító munkálatokat – írta a hírforrás. A miniszterelnök közlése szerint a területen dolgozó szakemberek, mérnökök, ipari búvárok, a vízügy és a honvédség összehangolt munkája folyamatos, 24 órás műszakokban zajlik.
Magyar Péter a szabadságukat töltő ellenzéki politikusok felé is üzent: bejegyzésében kiemelte, hogy a helyszínen dolgozó több száz szakember nem a pihenést választotta. A kormányfő a sajtótájékoztatót is kihagyta azzal az indokkal, hogy személyesen vesz részt a fenékküszöb előkészületeiben.
Előrehaladási ütem és a tervek
A kormányfő beszámolója szerint a fenékküszöb Paks és Dunaszentbenedek között épül meg; mindkét parton megkezdődtek a munkálatok, és a honvédség is bekapcsolódott az előkészítésbe. Létrehozták a felvonulási területeket és a szállítási útvonalakat, valamint depókat alakítottak ki a nagymennyiségű anyag elhelyezésére.
- A munkákhoz szükséges kőanyag mennyisége: 145 000 tonna depózott kő.
- Augusztus 17–21. között elkészül a ponton.
- Szeptember 4-ig a bal partról töltik be először a köveket, majd a jobb parton folytatják a munkát.
- Szeptember első hetében tervezik a jobb parti kőborda megerősítését, ezt követően záródik össze a két vízszintemelő borda.
- Az átadás várható időpontja: október közepe.
| Fázis | Tervezett időpont |
|---|---|
| Ponton elkészítése | 2026. augusztus 17–21. |
| Bal parti kőfeltöltés | 2026. szeptember 4-ig |
| Jobb parti megerősítés és záródás | szeptember első hete |
| Várható átadás | 2026. október közepe |
Pártoknak szóló meghívás és reakciók
A miniszterelnök szombatra Paksra hívta egyeztetésre a parlamenti pártok elnökeit, köztük Orbán Viktort is, hogy a munkálatok szakmai és politikai koordinációját megtárgyalják. A Fidesz azonban nem képviselteti magát a tervezett paksi találkozón: a párt részéről Havasi Bertalan kommunikációs igazgató jelezte, hogy a Fidesz nem vesz részt a megbeszélésen. Magyar Péter erre úgy reagált, hogy Orbán Viktor „kiírta magát a politikai élet releváns szereplői közül” – olvasható a beszámolóban.
„Óramű pontossággal folyik a munka Paksnál, az utóbbi három évtized legnagyobb dunai építkezésénél. Minden centi és minden óra számít.”
A politikai jellegű üzenetek és a miniszterelnök személyes jelenléte egyaránt azt mutatja, hogy a kormány vezetése érzékelteti a helyzet súlyosságát és a gyors reagálás fontosságát. Ugyanakkor a pártpolitikai feszültség sem csökkent: a meghívás elutasítása és a rá következő reakciók arra utalnak, hogy a projekt nem csupán műszaki, hanem politikai kommunikációs kérdéssé is vált.
Mit jelent mindez Pakson?
A kényszerű beavatkozás célja, hogy a Paksi Atomerőmű hűtését biztosító Duna-vízellátás átmenetileg fenntartható legyen a rendkívüli alacsony vízállás idején. A rohamtempóban végzett földmunkák és kölbefektetések rövid távon stabilizálhatják az erőmű működését, de a projekt időterve és a logisztikai feladatok szoros betartása kulcsfontosságú. A közeljövőben a helyi lakosság és a munkát végző szakemberek biztonsága, valamint a munkálatok környezeti hatásainak ellenőrzése lesz a legégetőbb feladat.
A következő napok és hetek kommunikációja – a munkálatok technikai előrehaladásáról, valamint a politikai egyeztetések alakulásáról – meghatározó lesz abban, hogyan értékeli a nyilvánosság a beavatkozás hatékonyságát és a kormány reakcióját a válsághelyzetre.
